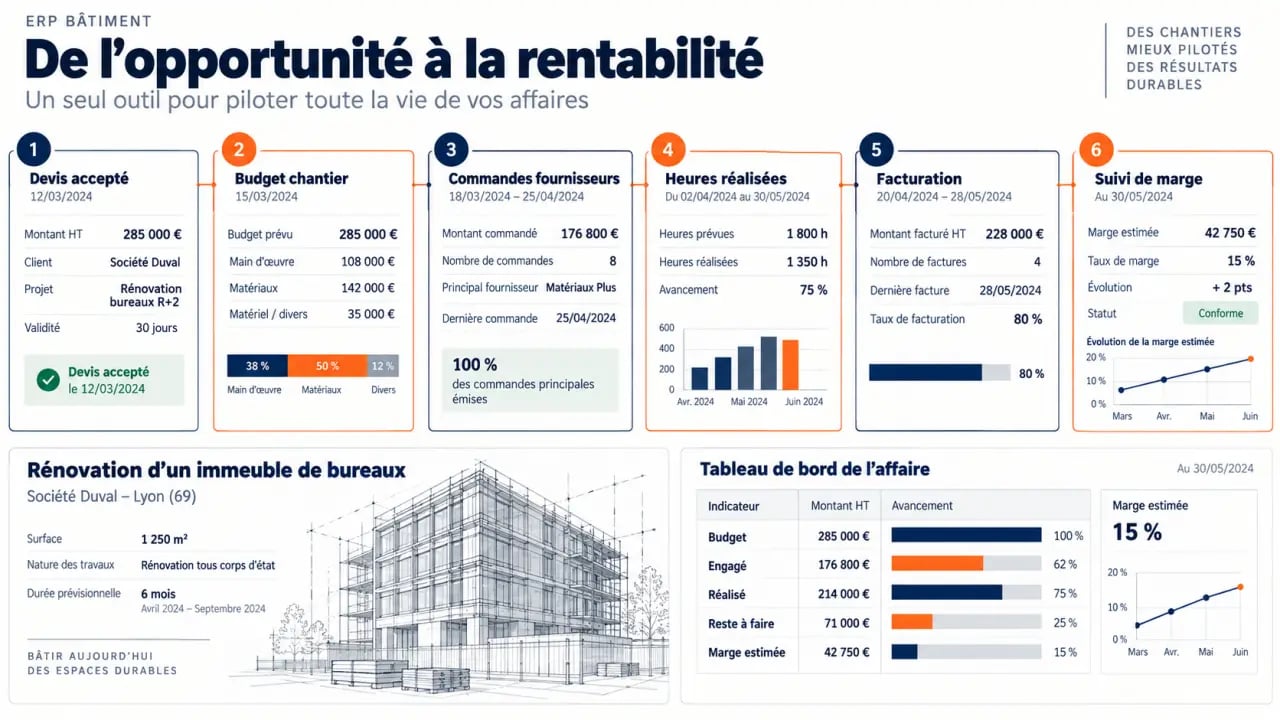

Logiciel ERP bâtiment : relier les coûts, les équipes et les chantiers

Dans une entreprise du bâtiment, les informations circulent entre le bureau d’études, les conducteurs de travaux, les équipes de terrain, les achats et la comptabilité. Lorsqu’elles sont dispersées entre tableurs, e-mails et logiciels indépendants, le suivi des affaires devient vite fragile. Un logiciel ERP bâtiment réunit ces données pour suivre les chantiers, sécuriser les marges et décider à partir d’informations à jour.
Un ERP bâtiment doit relier l’affaire, le chantier et la gestion
Un ERP, ou progiciel de gestion intégré, centralise les processus de l’entreprise dans un même environnement. Dans le BTP, l’outil ne sert pas uniquement à gérer les factures. Il doit relier le devis accepté, le budget d’exécution, les achats, les heures réalisées, les situations de travaux et la comptabilité.

L’objectif est d’obtenir une vision cohérente de chaque affaire. Le dirigeant suit la rentabilité globale, le conducteur de travaux contrôle l’avancement et les écarts, tandis que l’administration retrouve les éléments nécessaires à la facturation. Chaque utilisateur travaille sur le même dossier, avec des droits adaptés à son rôle.
Les fonctions indispensables pour les entreprises du BTP
Les besoins varient selon le métier, mais un logiciel ERP bâtiment pertinent couvre généralement le chiffrage, la gestion des devis, les commandes fournisseurs, le suivi des stocks, la planification des ressources, le suivi des heures et la facturation. Il doit aussi rattacher les dépenses et les consommations à un chantier ou à une affaire précise.
- Créer des devis à partir de bibliothèques d’ouvrages, de fournitures ou de main-d’œuvre ;
- Transformer le devis en budget de chantier et en prévisions d’achats ;
- Suivre les commandes, les livraisons, les bons de réception et les factures fournisseurs ;
- Saisir les heures, les frais et les déplacements par équipe ou par salarié ;
- Émettre les factures, les acomptes, les situations et les retenues selon les modalités prévues ;
- Comparer la marge prévisionnelle avec la marge réellement dégagée.
Pourquoi la rentabilité se joue avant la clôture du chantier
Attendre la fin des travaux pour constater une dérive de marge laisse peu de possibilités d’action. L’intérêt d’un ERP est de comparer régulièrement le budget initial avec les dépenses engagées, les heures consommées et le reste à faire. Si un poste de main-d’œuvre dépasse les prévisions ou si un achat imprévu apparaît, l’entreprise peut réagir en réorganisant les équipes, en renégociant une fourniture, en formalisant un avenant ou en ajustant le planning.
Cette lecture ne remplace pas l’expérience du conducteur de travaux. Elle lui fournit des repères plus fiables pour distinguer un simple décalage de trésorerie d’un véritable écart de rentabilité. Le suivi devient alors possible pendant l’exécution du chantier, lorsque des mesures correctives restent encore envisageables.
Partir des irritants terrain plutôt que d’une liste de fonctionnalités
Le bon choix commence par les difficultés concrètes rencontrées chaque semaine. Une PME de rénovation qui perd du temps à rapprocher les bons de livraison n’a pas le même besoin qu’une entreprise de gros œuvre qui cherche à répartir ses équipes et son matériel sur plusieurs opérations. Avant de comparer les solutions, il est utile de cartographier le parcours réel d’une affaire, depuis le devis jusqu’à la facturation.
Identifier les ruptures d’information
Posez-vous des questions simples : qui valide un devis ? À quel moment une commande est-elle créée ? Comment les heures de chantier remontent-elles ? Où sont enregistrés les travaux supplémentaires ? Qui vérifie qu’une facture fournisseur correspond au bon chantier ? Ces points révèlent les doubles saisies, les validations tardives et les données manquantes qui pénalisent ensuite le suivi financier.
Les passages entre les étapes demandent une attention particulière. L’ERP doit sécuriser les échanges du devis vers le budget, de la commande vers la réception, du relevé d’heures vers le coût réel et du compte rendu de terrain vers la facture. Les oublis coûteux apparaissent souvent dans ces transitions, lorsque l’information change de responsable ou de support.
Adapter le périmètre à la maturité de l’entreprise
Il n’est pas nécessaire d’activer tous les modules dès le premier jour. Une entreprise peut commencer par la gestion commerciale, les achats et le suivi d’affaires, puis intégrer la planification, la mobilité terrain ou les stocks. Cette progression réduit le risque de déployer un outil trop complexe avant que les procédures internes soient stabilisées.
Le niveau de paramétrage mérite aussi une attention particulière. Les unités d’œuvre, les taux horaires, les familles d’articles, les règles de validation et les modèles de documents doivent correspondre à la façon dont l’entreprise chiffre et réalise ses chantiers. Un logiciel riche mais mal configuré peut ajouter de la saisie au lieu d’en supprimer.
Évaluer un logiciel ERP bâtiment avec des scénarios réels
Une démonstration générale suffit rarement. Pour comparer plusieurs solutions, demandez à voir des scénarios inspirés de vos opérations : création d’un devis, validation d’un avenant, commande d’un matériau, remontée d’heures, contrôle d’une facture et édition d’une situation de travaux. Vous vérifierez ainsi les enchaînements réellement utiles et la quantité de saisie nécessaire à chaque étape.
| Point à tester | Question à poser | Impact opérationnel |
|---|---|---|
| Suivi d’affaire | Peut-on comparer le budget, l’engagé, le réalisé et le reste à faire ? | Détection plus précoce des écarts de marge |
| Mobilité terrain | Les équipes peuvent-elles saisir les heures, les photos ou les bons depuis le chantier ? | Moins de ressaisie et d’informations perdues |
| Achats | Les commandes et les factures sont-elles imputées au bon chantier ? | Coûts directs plus fiables |
| Facturation | Les acomptes, les situations et les travaux supplémentaires sont-ils faciles à suivre ? | Meilleure maîtrise des encaissements |
| Comptabilité | Quels échanges existent avec le logiciel comptable en place ? | Clôtures et rapprochements simplifiés |
Interrogez également l’éditeur ou l’intégrateur sur l’hébergement, les sauvegardes, la gestion des accès, l’export des données et les possibilités d’interfaçage. Un ERP n’a pas besoin de remplacer tous les outils existants, mais les échanges avec la comptabilité, la paie, les outils de métrés ou la gestion documentaire doivent être clairement compris avant la décision.
Préparer le déploiement pour obtenir des données exploitables
La réussite d’un projet ERP dépend autant de l’organisation que du logiciel. Installer une solution sans définir les responsables, les règles de saisie et les contrôles ne résout pas les habitudes de travail dispersées. Il faut désigner un pilote interne capable d’arbitrer les paramétrages et de recueillir les retours des utilisateurs.
Nettoyer les données avant la migration
Les fichiers clients, fournisseurs, articles, taux de main-d’œuvre et chantiers en cours doivent être relus avant leur reprise. Les doublons et les références obsolètes fragilisent immédiatement les recherches et les tableaux de bord. Mieux vaut importer des données utiles et vérifiées que reproduire toutes les archives sans tri.
Définissez aussi une règle claire pour les affaires ouvertes : quel budget de départ reprend-on ? Comment enregistre-t-on les dépenses déjà engagées ? À partir de quelle date les équipes doivent-elles saisir dans le nouvel outil ? Ces choix évitent de comparer des informations calculées selon deux méthodes différentes.
Former selon les rôles, puis suivre les usages
Un conducteur de travaux n’utilise pas l’ERP comme une assistante administrative ou un dirigeant. La formation doit donc s’appuyer sur des cas pratiques adaptés : saisir une commande, déclarer des heures, contrôler un écart, préparer une facture ou consulter un indicateur. Des modes opératoires courts, accessibles au bon moment, facilitent l’adoption.
Après le lancement, examinez la qualité des données plutôt que de vous limiter au nombre de connexions. Des heures non affectées, des commandes sans chantier ou des devis non transformés signalent des procédures à clarifier. Corriger ces écarts rapidement permet au logiciel ERP bâtiment de devenir un outil de pilotage concret, et non une simple base administrative.
Les indicateurs à suivre une fois l’ERP en place
Un tableau de bord utile doit aider à agir. Privilégiez quelques indicateurs lisibles par affaire : montant devisé, commandes engagées, dépenses comptabilisées, heures consommées, reste à facturer, encaissements attendus et marge estimée. Le suivi peut ensuite être affiné par équipe, activité ou période selon les besoins de gestion.
L’essentiel est de conserver une définition stable de chaque indicateur. Si le budget, les coûts indirects ou les travaux supplémentaires ne sont pas traités de la même manière d’un chantier à l’autre, les comparaisons deviennent trompeuses. Avec des règles partagées et une saisie régulière, l’ERP fournit une lecture plus claire de l’activité et aide les équipes à prendre des décisions au quotidien.
